В «Сколково» я занимался развитием департамента НИОКР Сервисов: создал R&D-маркет rnd.sk.ru — площадку, где стартапы и корпорации находят исследовательские подрядчики и оборудование, — и помогал выстраивать систему поддержки НИОКР для стартапов, в том числе через гранты и микрогранты.
За это время через меня прошли сотни проектов, и почти все различия между ними сводились к одному вопросу: понимает ли команда, на каком уровне зрелости находится её технология, и управляет ли она разработкой как проектом с бюджетом и сроками — или как научным поиском. Проекты, которые путали эти два режима, сгорали одинаково: деньги заканчивались ровно в тот момент, когда лабораторный образец нужно было превратить в серийный продукт.
Этот текст — обзор того, чем компании занимаются в НИОКР и как этим управляют. Каркас — шкала уровней готовности технологии (TRL) и четыре этапа разработки с конкретными инструментами менеджмента на каждом. Я разложил инструменты по уровням TRL, потому что именно в этой системе координат говорят и инвесторы, и институты развития, и заводские технологи.
Как устроена эта статья
Материал состоит из двух частей. Первая — шкала уровней готовности технологии и этапы отбора и планирования, сокращённая версия этой части опубликована на Клерке. Вторая — исполнение, передача разработки в серию и матрица соответствия этапов, уровней и контрольных точек, она есть только здесь. Ниже полная версия целиком.
Часть 1. Шкала TRL, отбор и планирование
НИОКР — это не наука
НИОКР в производственном бизнесе — не научная деятельность, а строго регламентированная инвестиционная процедура с высоким уровнем неопределённости. У науки результат — знание, и отрицательный результат тоже результат. У НИОКР результат — товарная партия с заданной себестоимостью, вышедшая на рынок в срок.
Отсюда и метрики успеха. Не академическая красота инженерного решения и не количество патентов, а Time-to-Market и себестоимость серийного продукта. Патент, который не превратился в продажи, — это строчка расходов, а не актив.
Большинство компаний управляют разработками либо хаотично, либо линейно — перекидывая документы «через забор» от конструкторов производственникам. И то и другое даёт один и тот же результат: срыв сроков, переделки чертежей под реальные станки и вечный конфликт между КБ и цехом.
Уровни готовности технологии: шкала TRL (УГТ)

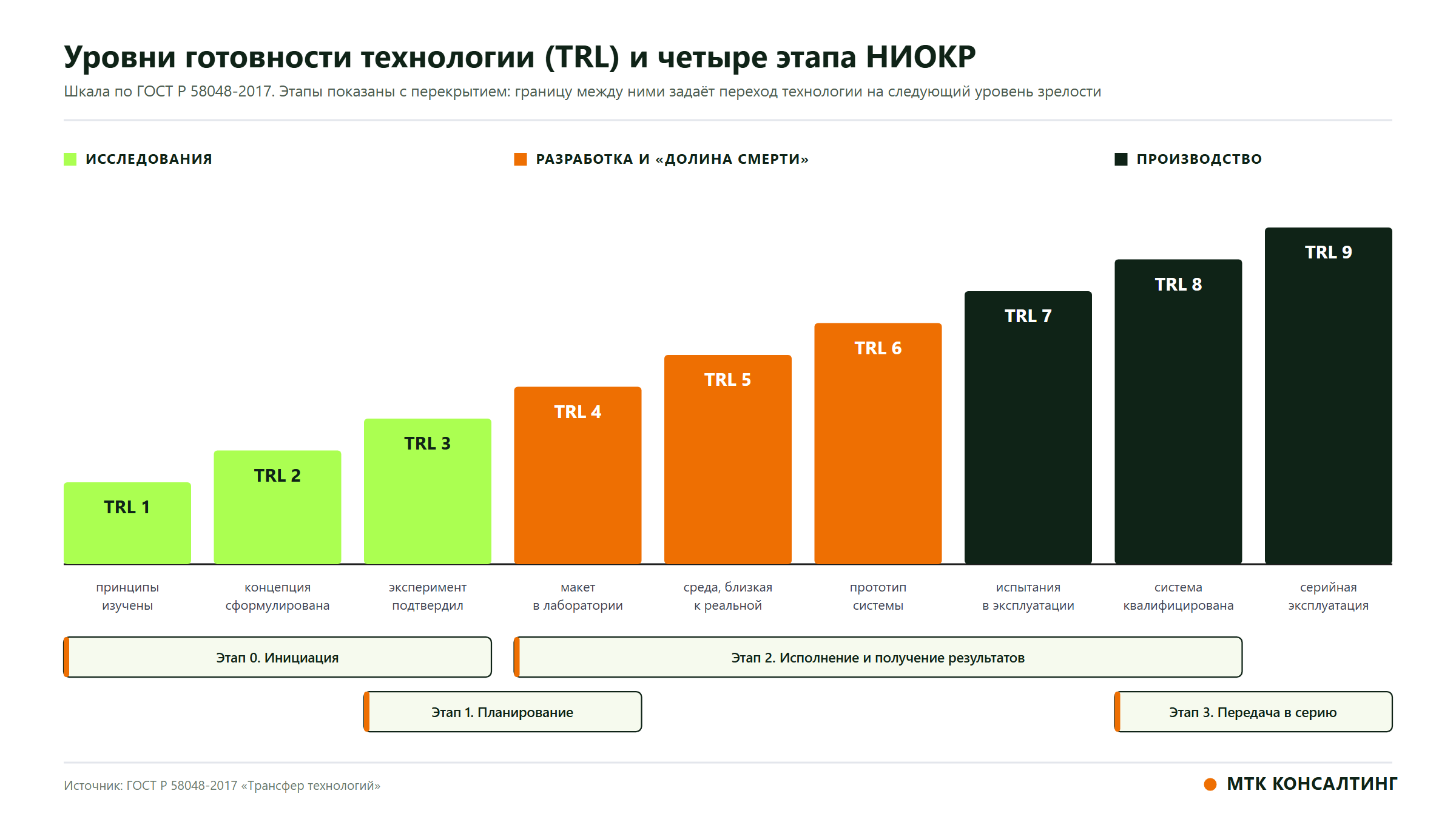

Шкала TRL (Technology Readiness Level; в российской практике — УГТ, уровни готовности технологии) появилась в NASA, а в России закреплена ГОСТ Р 58048-2017 «Трансфер технологий». Её смысл в том, чтобы заменить субъективное «технология почти готова» объективной позицией на шкале от 1 до 9, понятной всем сторонам: разработчику, инвестору, эксперту фонда и заводу.

Инфографика: МТК Консалтинг. Уровни готовности технологии по ГОСТ Р 58048-2017 и соответствие им четырёх этапов управления НИОКР. Этапы намеренно показаны с перекрытием: границу между ними задаёт переход технологии на следующий уровень зрелости, а не календарная дата.
Что означает каждый уровень
-
TRL 1. Основные принципы изучены и опубликованы. Есть физический или химический принцип и гипотеза о его полезности. Продукта нет даже на бумаге.
-
TRL 2. Концепция технологии и/или её применения сформулированы. Очерчены рынок применения и предварительная оценка технических трудностей. Практических доказательств пока нет.
-
TRL 3. Критические функции подтверждены аналитически и экспериментально. Проведены расчёты и первые опыты, создан прототип с ограниченным функционалом — «proof of concept».
-
TRL 4. Компонент или макет испытан в лабораторном окружении. Собранная из компонентов система работает в тепличных условиях лаборатории.
-
TRL 5. Компонент или макет испытан в окружении, близком к реальному. Апробация в полупромышленных условиях: реальные материалы, реальные нагрузки, пилотная установка.
-
TRL 6. Прототип системы продемонстрирован в окружении, близком к реальному. Не узел, а система целиком. Возможно потоковое производство малых объёмов.
-
TRL 7. Прототип системы продемонстрирован в условиях эксплуатации. Опытно-промышленные испытания на реальной площадке заказчика или на своей производственной линии.
-
TRL 8. Реальная система завершена и квалифицирована в ходе испытаний. Установочная партия, сертификация, независимая приёмка. Технология готова к тиражированию.
-
TRL 9. Реальная система подтверждена успешной эксплуатацией. Серийное производство со стабильным качеством и подтверждённой надёжностью у потребителя.
Практический смысл шкалы — в деньгах

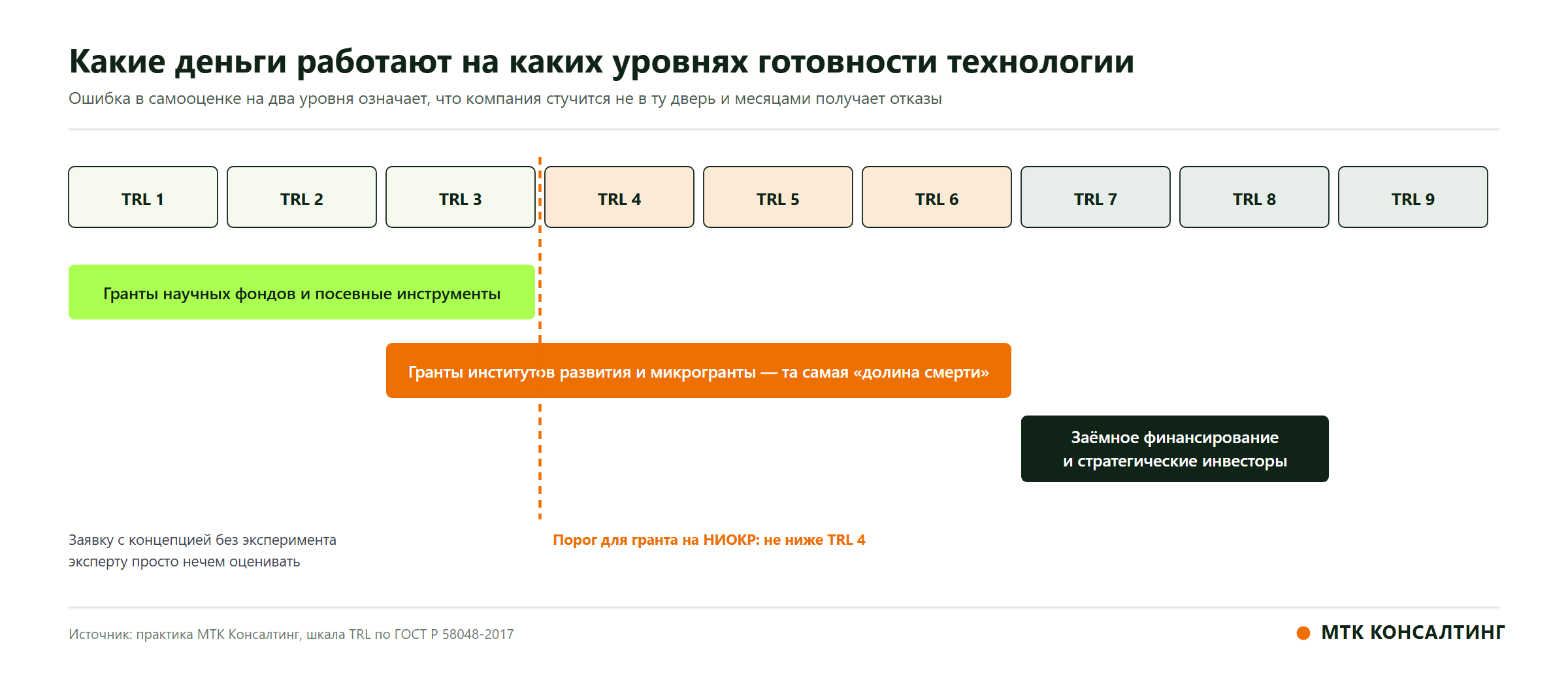

Разные источники финансирования работают с разными участками. Гранты научных фондов и посевные инструменты закрывают TRL 1–3. Гранты институтов развития и микрогранты — TRL 3–6, то есть ту самую «долину смерти», где технология уже слишком прикладная для науки и ещё слишком сырая для инвестора. Заёмное финансирование и стратегические инвесторы включаются с TRL 7–8. Ошибка в самооценке на два уровня означает, что компания стучится не в ту дверь и месяцами получает отказы.

Инфографика: МТК Консалтинг. Какие источники финансирования работают на каких уровнях готовности технологии.
Родственная шкала: POC → EVT → DVT → PVT → MP

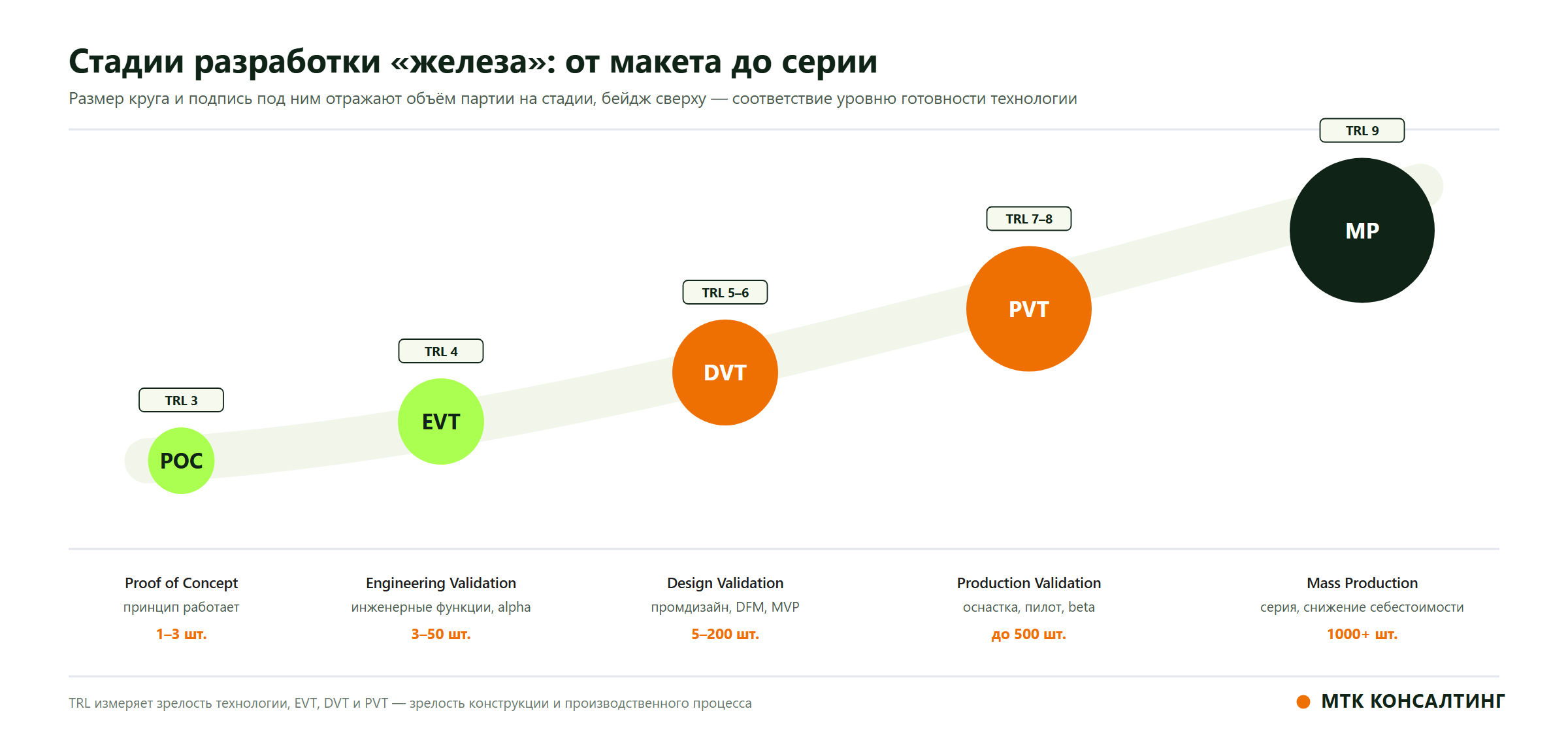

Если ваш продукт — «железо», рядом с TRL почти наверняка возникнет вторая шкала: POC → EVT → DVT → PVT → MP. Это стадийная модель, выросшая из практики контрактного производства электроники: у неё нет автора и нет стандарта, она закрепилась как отраслевой язык между разработчиком и заводом-подрядчиком.

Инфографика: МТК Консалтинг. Стадийная модель разработки железа: POC, EVT, DVT, PVT, MP. Размер круга и подпись внизу отражают объём партии на стадии, бейдж сверху — примерное соответствие уровню готовности технологии.
Расшифровка стадий: POC (Proof of Concept) — работоспособность идеи на макете; EVT (Engineering Validation Test) — проверка инженерных функций на первых сборках, «альфы»; DVT (Design Validation Test) — финализация промышленного дизайна, доводка под технологичность и расширенные пользовательские тесты; PVT (Production Validation Test) — пилотные партии на серийной оснастке, «беты» для первых покупателей; MP (Mass Production) — серия и планомерное снижение себестоимости.
Отличие от TRL: TRL измеряет зрелость технологии, а EVT/DVT/PVT — зрелость конструкции и производственного процесса. Следствий два. Первое: в хардверной шкале нет места для TRL 1–2 — она начинается там, где технология уже выбрана, и занимается доведением продукта, а не поиском принципа. Второе: то, что в TRL размазано между уровнями 6 и 8, здесь разложено детально — именно потому, что в электронике основная смертность проектов приходится на переход «работающий прототип → воспроизводимая серия».
Говорить на двух языках
Технологической компании из этого следует говорить на двух языках одновременно. С фондом, институтом развития и грантовым экспертом — на языке TRL, потому что именно так устроены их критерии и транши. С контрактным производителем, заводом и инвестором в железо — на языке EVT/DVT/PVT, потому что в этих терминах считаются оснастка, размеры партий и сроки. Подмена одного другим стоит проекту месяцев: заявка с формулировкой «мы на стадии DVT» эксперту непонятна, а техзадание подрядчику с формулировкой «нам нужен TRL 6» не конвертируется в производственный план.
Есть у шкалы и управленческий смысл: уровень TRL определяет, какими инструментами вообще нужно управлять проектом. Ниже — четыре этапа НИОКР и по десять инструментов на каждом, разложенные по зонам шкалы.
Этап 0. Инициация: отсечь нежизнеспособное до первого рубля
Стадия: TRL 1–3
Цель этапа — отсеять коммерчески нежизнеспособные идеи до того, как потрачен первый рубль. Здесь технология существует в виде принципа, концепции и в лучшем случае лабораторного подтверждения критических функций. Управлять здесь нужно не разработкой, а отбором.
Главный инструмент этапа — оценка TRL. Она отвечает на вопрос, который топит производственные НИОКР чаще всего: не требует ли проект научного результата, которого пока нет ни у кого?
Разберу на примере — здесь ломается больше всего планов. Допустим, технология на уровне TRL 3: критические функции подтверждены на стенде, отдельные показатели получены, но целиком система ни разу не собиралась. Кажется, что до продукта остался «инжиниринг». А теперь попробуйте составить по такому проекту нормальный производственный план. Сколько времени займёт доводка? Неизвестно — вы ещё не знаете, какие эффекты проявятся при сборке системы. Какой будет себестоимость? Неизвестно — конструкция не зафиксирована, состав узлов поменяется. Что делать, если ключевой показатель не достигается на реальных материалах? Неизвестно — это уже вопрос исследования, а исследование нельзя поставить в календарный график: у него нет гарантированной даты получения результата.
Поэтому проект уровня TRL 3 нельзя запускать как производственный НИОКР — не потому, что он плохой, а потому, что производственный НИОКР по определению даёт обязательство: продукт с такими-то характеристиками, такой себестоимостью, к такой дате. Взять это обязательство под технологию, у которой ещё не пройден лабораторный этап, значит гарантированно его нарушить. Такому проекту нужен другой формат — поисковая НИР с отдельным бюджетом, критериями выхода и правом закрыться с отрицательным результатом. Сорванный срок в этом случае возникает на этапе планирования, а не исполнения: исполнители лишь обнаруживают то, что было заложено решением о запуске.
-
Технико-экономическое обоснование (ТЭО). Оцифровывает финансовый потенциал идеи — срок окупаемости, рентабельность, чистый доход. Защита от «науки ради науки».
-
Анализ рыночных барьеров и ёмкости. Реальные объёмы сбыта и конкурентное окружение. Без него можно сделать превосходный продукт, который некому продать.
-
Функционально-стоимостный анализ (ФСА). Раскладывает новинку на функции и цену каждой для потребителя. Убирает избыточную инженерию, поднимающую себестоимость выше рыночной.
-
Рейтинговая модель приоритизации. Оценка идей инвесткомитетом по жёстким коэффициентам: сложность, маржинальность, стратегический приоритет. Снимает субъективность отбора.
-
Патентный поиск. Проверка по базам Роспатента и международным реестрам до старта. Страховка от многомиллионных исков.
-
Анализ технологической готовности (TRL). Объективная оценка зрелости по шкале 1–9 и отсечение проектов, которым нужны фундаментальные открытия.
-
Глубинные интервью с ключевыми потребителями. Превращает догадки маркетологов в требования рынка до того, как конструкторы сделали первый макет.
-
Матрица стратегического соответствия. Отсекает прибыльные сами по себе идеи, уводящие компанию в сторону от долгосрочной стратегии.
-
Сценарный финансовый анализ. Базовый, пессимистичный и оптимистичный сценарии. Задаёт резервы и точку закрытия проекта.
-
Карта технологических трендов. Синхронизация графика с внешней средой: новые законы, материалы, источники финансирования. Продукт должен выйти на пике спроса, а не устареть в проектировании.
Этап 1. Планирование и ресурсы: здесь закладывается срыв срока
Стадия: TRL 3–4
В проектном менеджменте есть правило: сроки всегда срываются на этапе исполнения, но виноват в этом всегда этап планирования. Если команда не заложила логистические риски, проигнорировала ограничения станков и не привлекла заводских технологов на старте — график поплывёт гарантированно.
По шкале TRL это переход от подтверждённой концепции к лабораторному макету: технология уже доказана в принципе, но пока не собрана в работающую систему. Цель этапа — зафиксировать технические требования, бюджет, сроки и сформировать сквозную команду.
-
Календарно-сетевое планирование (диаграмма Ганта). Визуальный контроль взаимосвязей: видно, как задержка одной закупки сдвигает финальный запуск.
-
Метод критического пути. Выделяет цепочку задач, задержка которых двигает срок всего проекта. На них концентрируются дефицитные ресурсы.
-
Иерархическая структура работ (ИСР). Разбивает хаотичный проект на измеримые пакеты задач с ответственными. Подзадачи перестают теряться.
-
Матрица ответственности (RACI). Убирает ситуацию «отвечают все — не виноват никто»: исполнитель, утверждающий, консультант, информируемый.
-
Метод освоенного объёма (EVA). Раннее предупреждение: уже на 20 % готовности прогнозирует итоговый перерасход и опоздание.
-
Реестр рисков проекта. Переводит управление рисками из «тушения пожаров» в превентивный режим. Экономит недели в кризис.
-
Цифровой профиль ограничений производства. База параметров реального парка станков — допуски, износ, габариты. Продукт проектируется под конкретное производство сразу.
-
Регламент межведомственного согласования ТЗ. Ограничивает время рассмотрения ТЗ производством и фиксирует правила разрешения споров КБ и завода.
-
Матрица компетенций команды. Подсвечивает нехватку редких навыков до начала работ — есть время нанять эксперта или обучить сотрудника.
-
Бюджетирование по вехам (Stage-Gate). Деньги выделяются траншами только после доказанного выполнения предыдущей вехи. Защита оборотного капитала.
Stage-Gate и транши грантов
Stage-Gate — та же логика TRL, переведённая в язык казначейства: транш открывается при переходе на следующий уровень готовности. Именно так устроены и грантовые программы институтов развития — деньги идут под подтверждённое повышение TRL, а не под план работ.
Часть 2. Исполнение и передача разработки в серию
Этап 2. Исполнение: где гипотезы сталкиваются с физикой производства
Стадия: TRL 4–7
Самая длинная, непредсказуемая и ресурсоёмкая фаза. Она соответствует «долине смерти» на шкале TRL: лабораторный тест в пробирке проходит успешно, а при попытке масштабировать процесс на заводе всё летит в брак. Технология проходит путь от макета в лаборатории (TRL 4) через полупромышленную установку (TRL 5–6) до опытно-промышленных испытаний в реальной эксплуатации (TRL 7).
Здесь нужны инженерные фильтры, отсекающие тупиковые решения заранее: без них проект упирается в технологический тупик тогда, когда основные деньги уже потрачены.
-
Параллельное проектирование. Технологи проектируют оснастку и логистику одновременно с доработкой узлов конструкторами. Сокращает срок проекта на 30–40 %; заложено в ГОСТ ЕСКД/ЕСТД.
-
Компьютерное моделирование и цифровые двойники. Виртуальные стресс-тесты, гидродинамика, теплофизика. Сотни модификаций в цифре, в металле — только финальная.
-
FMEA — анализ видов и последствий отказов. Поэлементный разбор конструкции и процесса с оценкой вероятности отказа и принудительной переделкой уязвимых узлов.
-
Конструирование под лёгкую сборку (защита от ошибок). Асимметричные пазы, уникальные разъёмы: деталь физически невозможно поставить неправильно.
-
Программа «десантирования» — взаимные стажировки. Разработчики присутствуют на заводе при опытных сборках и правят чертежи прямо у станка. Недели переписки превращаются в часы.
-
Масштабирование процесса (пилотные линии). Реактор на 100 кг вместо 10 тонн выявляет скрытые эффекты без риска испортить сырьё. Это и есть переход TRL 4 → TRL 6.
-
Управление изменениями (журнал корректировок). Любое изменение рецептуры фиксируется. Завод не начинает собирать деталь по устаревшим чертежам.
-
План опытно-промышленных испытаний (ОПИ). Регламентирует время линии под тесты, объём сырья и критерии успеха, не парализуя основную производственную программу.
-
Статистическое управление процессами (SPC). Математический анализ колебаний параметров опытной партии: способна ли технология давать стабильное качество в массе.
-
Инвентаризация интеллектуальной собственности. Побочные ноу-хау, найденные в экспериментах, фиксируются вовремя и не уходят к конкурентам.
Этап 3. Передача в производство: почему завод сопротивляется новинке
Стадия: TRL 8–9
Продукт готов, испытан и утверждён — казалось бы, финишная прямая. Но на этом шаге у завода появляется собственный интерес: он часто саботирует новинки, боясь сорвать текущий план выработки и лишиться премий за тоннаж. По шкале TRL это квалификация установочной партии (TRL 8) и выход на стабильную серию (TRL 9).
Цель этапа — юридическая защита разработки, квалификационная приёмка и коммерциализация.
-
Комплект трансфера технологий (технологический паспорт). Параметры сырья, температурные карты, инструкции по очистке, методы контроля. Завод получает технологию без потерь и двоякого толкования.
-
Design Freeze — фиксация конструкторских требований. Волевой запрет на изменения перед запуском серии. Все новые идеи уходят в Модификацию 2.0.
-
Квалификационный аудит установочной партии. Независимая проверка силами ОТК: способен ли завод стабильно воспроизводить параметры прототипа в массе. Формально это и есть подтверждение TRL 8.
-
Регистрация результатов интеллектуальной деятельности (РИД). Патенты и постановка ноу-хау на баланс как НМА. Капитализирует затраты на НИОКР и повышает стоимость бизнеса.
-
Сквозной KPI запуска серии. Премии R&D и производства зависят от своевременного выхода товарной партии с заданной себестоимостью — подразделения начинают помогать друг другу.
-
Постпроектный аудит («разбор полётов»). Анализ отклонений по срокам и бюджету, фиксация извлечённых уроков. Основа культуры непрерывных улучшений.
-
Карта контроля качества на линии. Визуальный документ на рабочем месте: в каких точках, какими приборами и с какой частотой измеряются критические параметры.
-
Методика очистки и переналадки оборудования. Чёткий алгоритм перехода линии на новый продукт. Минимизирует простои цеха.
-
Авторский надзор. Разработчики контролируют первые месяцы серии, помогают с «детскими болезнями» и пресекают попытки упростить техпроцесс.
-
Передача базы знаний в архив (PLM/PDM). Консервация истории проектирования и протоколов испытаний: продукт можно модернизировать спустя годы, даже если вся команда уволилась.
Матрица соответствия: этап, уровень TRL и контрольная точка
| Этап НИОКР | TRL | Что должно быть на выходе |
|---|---|---|
| Этап 0. Инициация | 1–3 | Решение инвесткомитета, ТЭО, подтверждённая оценка TRL, отсутствие патентных конфликтов |
| Этап 1. Планирование | 3–4 | Утверждённое ТЗ, бюджет по вехам, сквозная команда, реестр рисков, ИСР и критический путь |
| Этап 2. Исполнение | 4–7 | Прототип, отработанная пилотная линия, протоколы ОПИ, статистика стабильности процесса, зафиксированные ноу-хау |
| Этап 3. Передача в серию | 8–9 | Технологический паспорт, акт квалификации установочной партии, оформленные РИД, товарная партия у потребителя |
Матрица полезна ещё и как диагностика. Если компания на TRL 4 применяет инструменты Этапа 3 — она преждевременно замораживает конструкцию и получит продукт, который невозможно произвести. Если на TRL 7 всё ещё живёт по инструментам Этапа 0 — она бесконечно переобосновывает проект вместо того, чтобы его запускать.
Что даёт внедрение системы
-
Сокращение сроков запуска новинок на 30–40 %. Раннее вовлечение завода, сквозные команды и параллельный инжиниринг ликвидируют фазу бесконечных переделок и согласований. Продукт создаётся под реальные станки с первого раза.
-
Защита оборотного капитала. Stage-Gate и ТЭО работают как фильтры: коммерчески бесперспективные и технически нереализуемые проекты закрываются до дорогих промышленных тестов и закупок сырья.
-
Ликвидация внутренних конфликтов. Сквозные KPI и взаимные стажировки превращают разработчиков и производственников из оппонентов в партнёров: они отвечают за один финансовый результат.
Добавлю четвёртый эффект — для стартапов и малых технологических компаний он важнее первых трёх: система делает проект понятным для внешних денег. Эксперт фонда, инвестор и корпоративный заказчик не читают мысли основателя — они читают позицию на шкале TRL и документы, которые эту позицию подтверждают. Технологический паспорт, протокол ОПИ, акт квалификации первой партии, оформленный РИД — всё это доказательства зрелости, которые конвертируются в финансирование следующего уровня.
Отдельный сюжет — государственные деньги, и здесь работает та же логика уровней. Гранты на научные исследования закрывают начало шкалы, гранты для малого бизнеса — её середину; среднему и крупному бизнесу гранты уже недоступны, зато для них работают субсидии на НИОКР и налоговые льготы. Один порог стоит запомнить сразу: чтобы претендовать на грант на НИОКР, нужен минимум TRL 4 — заявку с концепцией без эксперимента эксперту просто нечем оценивать. Как устроены эти инструменты и кому они реально дают деньги — тема отдельных материалов, к которой я ещё вернусь.
Формулировки уровней готовности технологии приведены по ГОСТ Р 58048-2017 «Трансфер технологий. Методические указания по оценке уровня зрелости технологий».
